行业动态

分片式装配楼梯工艺原理

发布日期:2016/12/28 15:35:30 来源:本站 | 热度:1779℃

当前,住宅建筑中普遍采用钢筋混凝土现浇楼梯。现浇楼梯混凝土浇筑与外观成型质量受操作人员的技术水平和责任心等人为因素影响很大,而且其模板支设复杂、费时费工,这种质量难受控制、占用工期长的施工工艺已不能满足绿色建造的要求。采用梯段板工厂预制、现场安装技术可在保证梯段板质量的同时节约工期,但若对大跨度梯段板进行整体预制会造成单块梯段板自重过大,受塔式起重机起重能力的限制而使得梯段板的较大吊运半径无法满足施工需求,这显然制约了预制装配式楼梯的应用。

针对上述问题,中国建筑第七工程局有限公司进行了技术创新,采用将梯段板分片预制、分片吊装的方法降低单片梯段板的吊装自重,在保证梯段板质量的同时满足了当前高层住宅施工中主流塔式起重机的吊重要求。

1.工艺原理

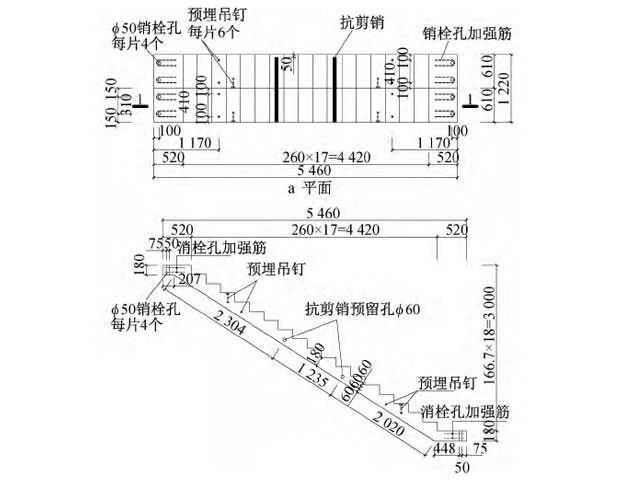

分片式装配楼梯施工技术是将单跑大跨径梯段板沿板宽方向分成2片成对预制,现场安装时再拼合为一体。分片式预制楼梯有2种节点连接方式。

1)梯段板之间的连接2片梯段板在安装阶段拼合成一跑楼梯后,通过跨中设置的2根抗剪销连为一体,利用刚性连接强化协同受力。

2)梯段板与主体结构的连接梯段板支座处采用销键连接。在梯段板两端的板厚方向预留销栓孔,支承梯梁相应地预埋固定螺栓,梯段板安装就位后,在销栓孔内灌实高强度灌浆料,形成固定铰支座。

2.工艺流程

分片式装配楼梯施工的主要工艺流程如下:梯段板预制→支承梯梁预埋固定螺栓→预制梯段板吊装→后浇节点处理。
