远大住工预制装配体系分析

发布日期:2019/2/23 10:08:18 来源:本站 | 热度:2335℃

远大住宅工业有限公司进入工业化产业时间较早,目前有1个重装工厂,3个部品工厂,12个PC工厂,年产能5000万平方米。根据该企业自身统计,该企业已实施工业化建筑超过2000万方。其中多、高层商品住宅占74.72%,政府保障安置房占20.05%,城市公建(酒店、写字楼)5.23%。

该企业主要提供预制装配构件生产及指导装配施工服务,但在施工的过程中需与其他施工单位形成战略合作伙伴。

1. 预制构件

该企业预制构件制作主要分为竖向构件水平构件

竖向构件主要包括剪力墙(柱)、非结构竖向墙板。主要施工方法为房屋外围剪力墙墙身(非边缘构件)采用预制,并与外挂墙板工厂一体制作,内页为设计需要的剪力墙,厚度一般200mm,外页为50mm厚混凝土外挂板,中间夹约50mm厚保温材料,内外页间用不导热的玄武岩连接件连接。外页沿两端突出一定长度,作为外围剪力墙边缘构件现浇外模板,边缘构件全部现浇。

水平构件主要包括梁、板、楼梯、阳台等。主要施工方法为梁、板采用叠合梁、叠合板的形式,叠合梁分两次浇捣混凝土。第一次在预制场内进行,形成预制梁;第二次在施工现场进行,当叠合板搁置在预制梁上之后,再浇捣梁上部的混凝土使楼板和梁连接成整体;叠合板也分两次浇捣混凝土,下部为预制板,一般厚度不小于60mm。上部为现浇部分,与叠合梁上部在现场一起现浇。楼梯及阳台采用全预制。

2. 技术体系

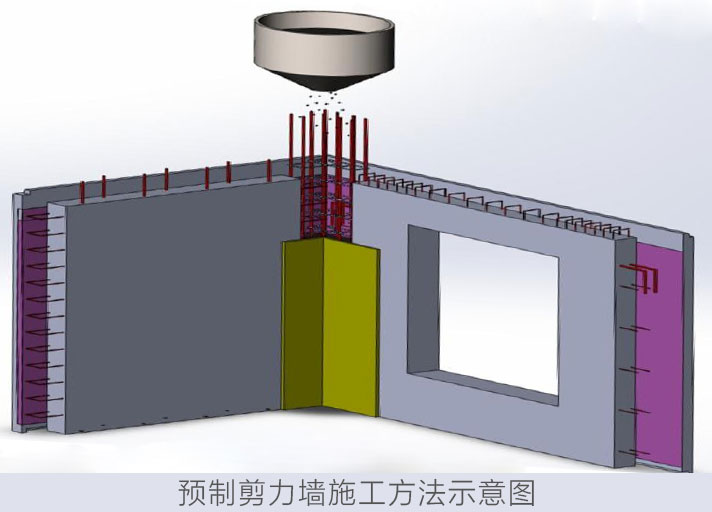

该企业采用第六代体系即外围护剪力墙墙身部分预制、边缘约束构件现浇,核心筒及内部剪力墙、柱现浇,水平构件叠合,非受力构件预制的等同现浇的装配整体式体系,施工方法如下图所示。

其具有以下技术特点:

a、外墙采用三明治夹心保温板,总外墙厚度为300mm,优点为:外墙部分不需要再做内外粉刷层,可直接刮腻子或者上外墙涂料,保温层在外墙板中间,保温寿命跟主体结构同寿命且不会存在质量隐患,保温性能、防火性能相比于传统做法更好,进度更快。

b、水平结构采用叠合梁、叠合板、叠合阳台等,优点:省掉大量模板工程以及支模工程,可以加快施工进度,预制部分混凝土质量得到保证且表面平整度更好。

c、采用装配式外墙施工不需要外脚手架,施工进度更快,更安全。

3. 预制装配体系选择及增量成本分析

该企业建议在预制装配体系选择时采用预制三明治夹心保温板、预制叠合板、预制叠合梁、预制楼梯等构件,竖向受力结构采用传统现浇,水平结构采用叠合形式,可以确保整个结构体系等同现浇,内墙建议采用轻质隔墙,可以解决内部装修问题。以上构件形式组合预制率可达40%以上,为工业化技术体系最为经济的组合形式,如预制率20%左右,则成本会相应增加10%-20%不等。原因如下:

a、如叠合楼板以及叠合梁只采用局部,则会增加施工难度,并未减少大量水平面支模工作量以及支撑架工作量,相应的人工费以及措施费并未减少。

b、如外墙未使用三明治保温板,则相应的粉刷工序、保温工序以及外架工序并未节省,因此成本会增加。从以上两点分析成本会直接增加300-600元/m2不等。

4. 技术特点

a、进度控制方面:

采用该类工业化体系,施工进度可以提高30%以上,平均速度5-7天一层,所完成的工作量为所有主体框架结构以及外围护结构(因内墙采用传统做法)。进度可以提高30%原因包括:

(1)采用三明治夹心保温板不需要做后保温,且不需要做外墙抹灰,全程施工不需要外架手架,直接省掉三道工序,安装速度平均5分钟/块。

(2)采用叠合梁以及叠合楼板大量减少水平面模板工作量,且构件安装速度快,叠合楼板支撑架安装简单,速度比传统满堂架快50%以上。

b、成本控制方面:

根据项目情况而定,若满足前期设计的契合度以及项目规模化程度,可以做到与传统直接建安成本持平,综合成本更优于传统成本,营改增之后优势更明显(PC构件价格含17%的增值税)

基于以上分析,建议住宅项目预制率控制在40-45%之间,公建项目控制在25%左右为宜。
